Königstraße Altstadt

Kanalbaumaßnahme Königstraße

Kanalerneuerung Königstraße

Unser Kanal in der Königstraße (Altstadt) ist schon über 100 Jahre alt und es ist Zeit für eine Erneuerung. Seit November 2023 laufen die Bauarbeiten und bereits Ende April 2024 konnte der erste Bauabschnitt fertig gestellt werden - einen Monat früher als geplant.

Es handelt sich dabei um den Abschnitt zwischen dem Beginn der Königstraße (Einmündung Simeonstraße) bis zur Hausnummer 13 (Gebäudekomplex der Caritas). Nun startet der 2. Bauschnitt und damit ändert sich die Verkehrslenkung. Das heißt, dass der Verkehr aus der Ritterstraße ab sofort über die Königstraße in Richtung Osten und über die Simeonstraße geführt wird. Die Königstraße bleibt von Königswall her bis zur Caritas als Sackgasse befahrbar. Der Abschnitt zwischen Ritterstraße und der Caritas ist ab sofort für den Kfz-Verkehr voll gesperrt, auf dem nördlichen Gehweg aber zu Fuß passierbar. Der 2. Bauabschnitt soll nach aktuellen Planung der Städtischen Betriebe Minden (SBM) Ende August 2024 fertiggestellt sein.

Die Straßendecke ist im sanierten Abschnitt provisorisch wiederhergestellt. Bis zum Ende der Baumaßnahme gilt in dem Abschnitt der Königstraße zwischen dem Königswall und der Caritas weiterhin das Halteverbot. Das ist notwendig, damit Feuerwehr und Rettungsfahrzeuge die enge Straße weiter passieren können, so die SBM. Das Halteverbot in der Simeonstraße ist wieder aufgehoben, die Parkflächen parallel zur Straße können wieder genutzt werden. Auf der Königstraße gibt es im Bereich der Hausnummern 2 bis 12 noch Bodenlagerflächen, die weiter benötigt werden.

Hier finden Sie alle wichtigen Informationen zur Baumaßnahme im Überblick. Diese Internetseite wird während der Baumaßnahme fortlaufend aktualisiert. Im Bauablauf entstehende Fragen werden hier zusammengefasst und die Antworten für Sie bereit gestellt.

Wir bitten um Ihr Verständnis.
Ihre Städtischen Betriebe Minden

  • Warum muss der Kanal erneuert werden?

    Da der Kanal sehr alt ist, besteht dringender Handlungsbedarf den Kanal zu erneuern. Die vorhandene Kanalisation stammt aus dem Jahr 1885. Der Kanal weist an vielen Stellen Schäden auf und kann nicht mehr repariert werden.

  • Wie wird gebaut und warum ist dafür eine Vollsperrung notwendig?

    Das Bauen in diesem Abschnitt der Königstraße ist besonders kniffelig, weil die Straße in der Mindener Altstadt sehr eng sind. Zudem liegen im Erdreich viele Leitungen und vermutlich auch alte Mauerreste. Die Bedingungen vor Ort machen es nur möglich in einer sogenannten offenen Bauweise zu arbeiten. Das bedeutet, dass eine Baugrube ausgehoben und der neue Kanal auf 155 Metern Länge in drei Metern Tiefe neben dem alten Kanal verlegt wird.

  • Welche alternativen Bauweisen wurden geprüft?

    Neben der sogenannten offenen Bauweise wurden auch zwei alternative Bauweisen geprüft. Die kommen aber leider nicht in Frage, weil sie zum einen ein zu hohes Baurisiko mit sich bringen und in der Folge zu höheren Kosten und einer Veränderung des Zeitplans führen können und zum anderen noch zu wenig erprobt sind unter den schwierigen Bedingungen einer engen und dicht bebauten Altstadt.

  • Wie ist der Zeitplan?

    • Submission und Vergabe Kanalbau - Oktober 2023
    • Baubeginn Kanalbau - Mitte November 2023
    • Winterpause 51. KW 2023 bis 02. KW 2024
    • Bauende 01. Bauabschnitt - Ende April 2024
    • Bauende 02. Bauabschnitt - Ende August 2024


    Aktuell hat der zweiten Abschnitt von der Ecke Ritterstraße bis zur Caritas begonnen. Das weitere Stück des Kanals bis zum Königswall ist bereits erneuert worden. Mit Beginn des zweiten Bauabschnitts, der bis Ende August 2024 dauern soll, kann dann auch wieder der obere Teil der Simeonstraße mit dem Auto erreicht werden. Die Straßendecke wird vorerst provisorisch wiederhergestellt. Erst ganz am Schluss der Maßnahme, wenn auch die Fernwärmeleitung verlegt ist, wird die Königstraße – von der Simeonstraße bis zum Königswall - wieder neu hergestellt und in Teilstücken auch barrierefrei ausgebaut. Diese Arbeiten dauern noch bis ca. 2025.


  • Wie ist die Erreichbarkeit der Häuser geregelt?

    Die Erreichbarkeit der Häuser soll zu Fuß oder mit dem Fahrrad schiebend durchgehend gewährleistet sein. „Wenn der Bagger allerdings direkt vor einem Hauseingang aktiv ist, kann es schon mal sein, dass man kurz warten muss“, erklärt Projektleiter Owe Otte in Holte (SBM). Insgesamt werde es aber eng – für alle Beteiligten. Teilweise werden auch Fußgängerbrücken eingesetzt (siehe Bild). Dennoch können Barrieren entstehen, die für mobilitäteingeschränkte Menschen schwer zu überwinden sind. Wir bitten Sie deshalb auf Ihre Mitmenschen zu achten und bei Bedarf zu helfen.

    Fußgängerbrücken bei Baumaßnahmen


  • Wie fließt der Verkehr und was beutet das für den Lieferverkehr?

    2. Bauabschnitt: Es kann seit dem 23. April 2024 von der Ritterstraße nach links über den fertigen und provisorisch hergestellten Abschnitt der Königstraße wieder bis in die Simeonstraße (Einbahnstraße) gefahren werden. Das Halteverbot im Abschnitt der Häuser Nr. 11 bis 30 wird wieder aufgehoben. Es kann dann auch wieder von der Obermarktstraße (Fußgängerzone) zu den Lieferzeiten über die Simeonstraße zum Schwichowwall gefahren werden. Das betrifft den Lieferverkehr in der Fußgängerzone. Anwohner*innen des Abschnitts Königswall bis zum Caritas-Komplex können ihre Häuser dann auch über den Königswall erreichen.

  • Wie ist das Anwohnerparken in der Bauzeit geregelt?

    Für Inhaber*innen von Bewohnerparkausweisen (Zonen A, B und C) in den betroffenen Bereichen bieten wir eine Ausweichmöglichkeit an. Für die Dauer der Bauphase können die betroffenen Personen auf dem Simeonsplatz/Dreiecksplatz kostenfrei parken. Die Kolleg*innen der Verkehrsüberwachung werden angewiesen, diese Fahrzeuge nicht zu verwarnen.

    Die Voraussetzung dafür ist: Die vorhandenen und gültigen Parkerlaubnisse sind gut sichtbar in den entsprechenden Fahrzeugen auszulegen.

    Wichtig: Um den Begegnungsverkehr möglich zu machen, darf nicht in der Königstraße geparkt werden, weil die Straße zu schmal ist. Anfang 2024 wird dort eine Parkverbotszone eingerichtet.

    Hinweis: Die gültigen Bewohnerparkausweise laufen ein Jahr nach der Beantragung (Tag der Ausstellung) automatisch aus. Alle Anwohner*innen der Königstraße und der Simeonstraße, die nach Ablauf ihrer Erlaubnis weiter kostenfrei auf dem Dreiecksplatz/Simeonsplatz und nach Bauzeitende im Sommer 2024 wieder in ihrer Straße parken möchten, sollten sich um eine Verlängerung kümmern. Sie können sich an das Bürgerbüro, Großer Domhof 2, buergerbuero@minden.de, Telefon 05 71 89-888, wenden. Informationen gibt es dazu auch auf unserer Internetseite: https://www.minden.de/buergerservice/leistungen/NRW:entry:897/bewohnerparkausweis-beantragen/

    Sollten Inhaberinnen und Inhaber von Anwohnerparkausweisen mit dieser Lösung nicht einverstanden sein, gibt es die Möglichkeit, sich bezüglich einer Kostenerstattung ebenfalls an das Bürgerbüro der Stadt Minden zu wenden.

  • Sind Rettungswege gewährleistet?

    Während der gesamten Baumaßnahmen sind die Rettungswege für die Feuerwehr gewährleistet.

  • Wird der Müll abgeholt?

    Die Müllabfuhr kann bis an die Baustelle ranfahren und die Mülltonnen dort leeren. Anwohner*innen werden daher gebeten, ihre Mülltonnen bis an den Bereich der Sperrung zu bringen.

  • Wie lange dauert es den alten Kanal vom Netz und den neuen Kanal in Betrieb zu nehmen?

    Für gewöhnlich dauert der Anschluss an den neuen Kanal nur wenige Stunden.

  • Wie erhalte ich weitere Informationen?

    Diese Internetseite wird während der Baumaßnahme fortlaufend aktualisiert. Zudem erhalten Anwohner*innen, Eigentümer*innen und Geschäftstreibende vor Beginn der Baumaßnahme eine Information mit Kontaktdaten und Ansprechpersonen.



Übersicht über die Verkehrslenkung 1. und 2. Bauabschnitt

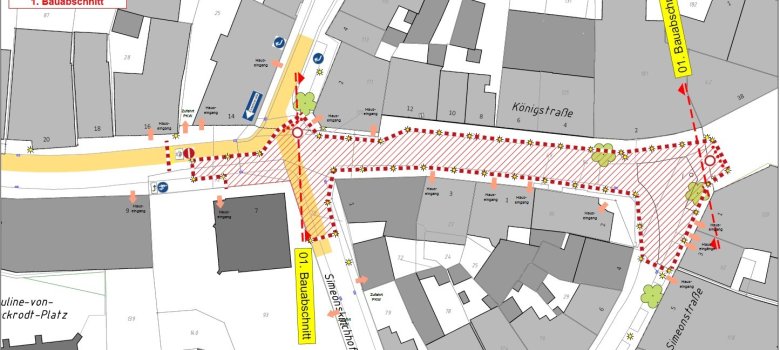

Verkehrslenkung 1. Bauabschnitt Kanalbaumaßnahme Königstraße

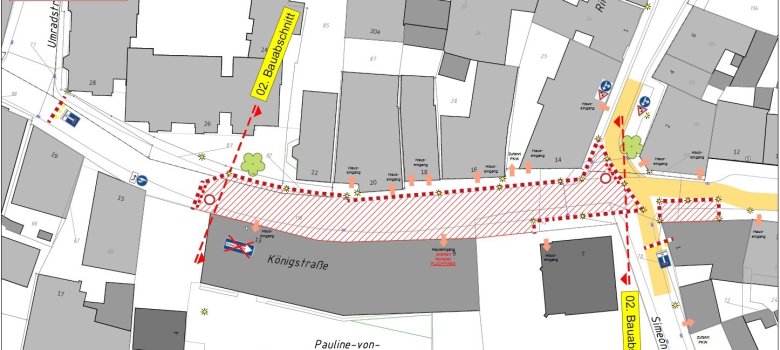

Verkehrslenkung 2. Bauabschnitt Kanalbaumaßnahme Königstraße
